1月19日,随着调度指令下达,直岗拉卡水电公司2号机组成功并网,表盘上各项参数稳定跳动,这场历时97天的机组A修攻坚战,以提前18天圆满收官,交出了“安全零事故、质量零缺陷、进度超预期”的亮眼答卷。

此次大修,是消除设备长期运行隐患、提升机组健康水平的关键举措,更是对机组的一次全面“深度体检”,为电力保供增添了坚实底气。

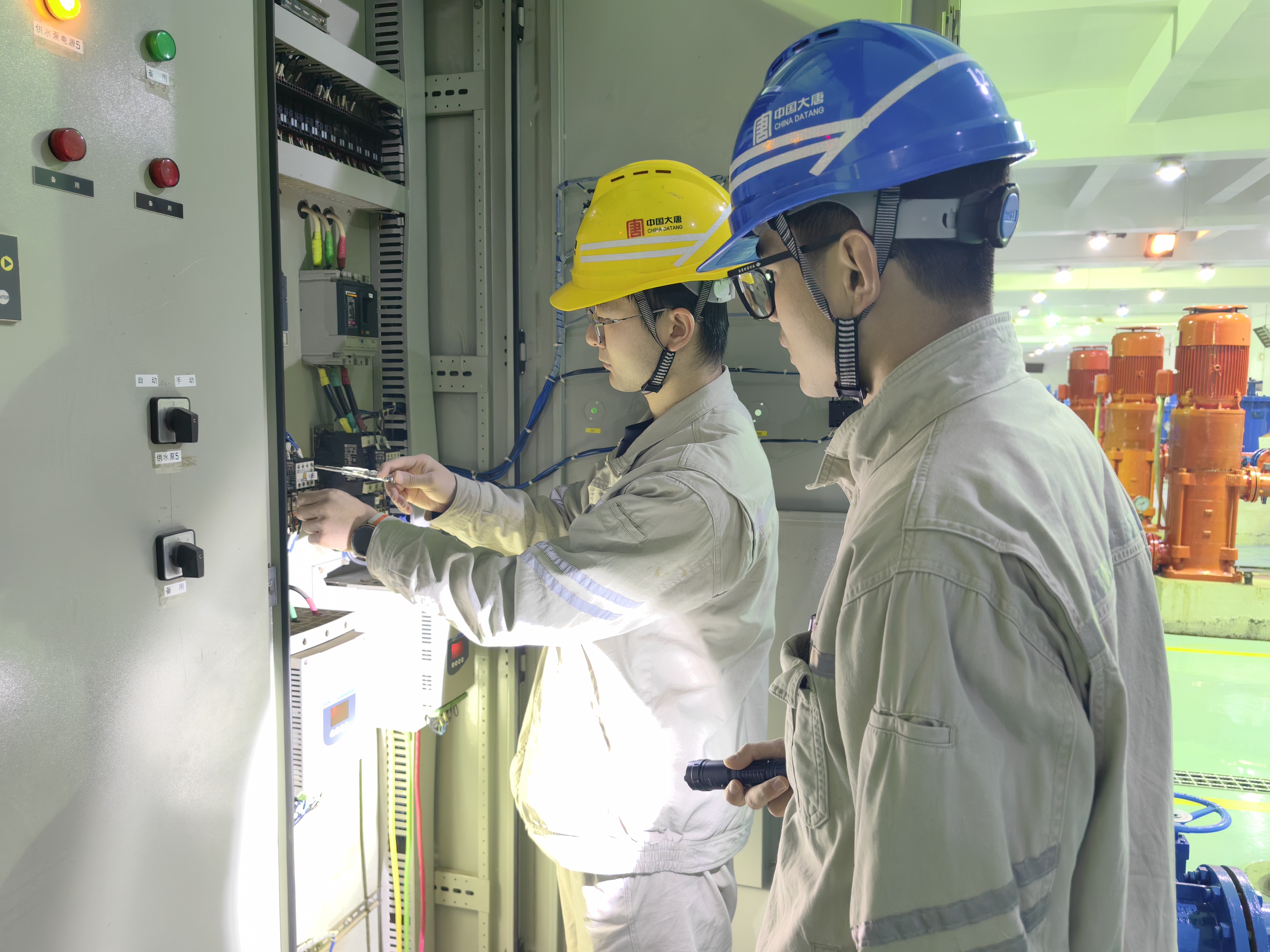

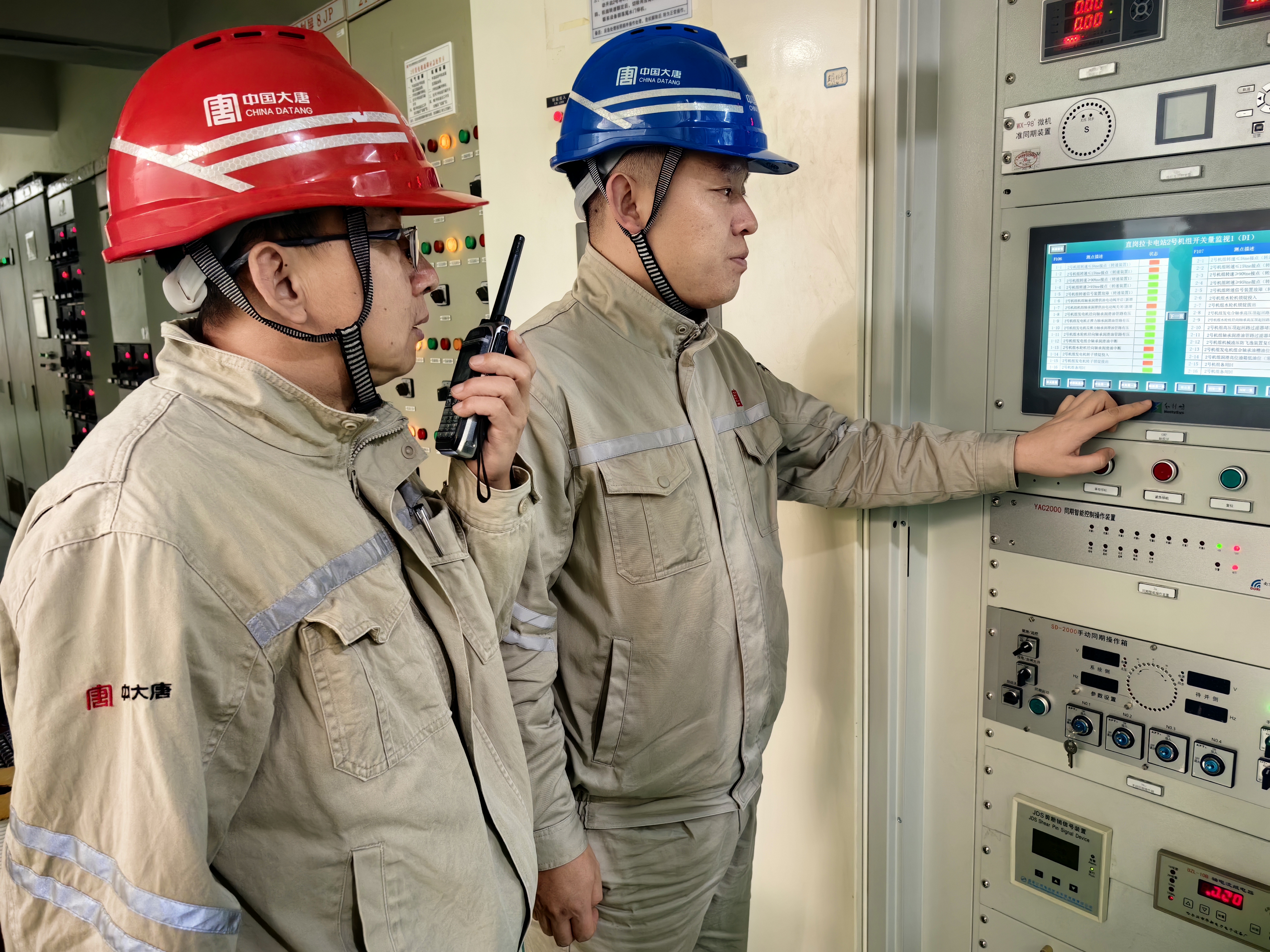

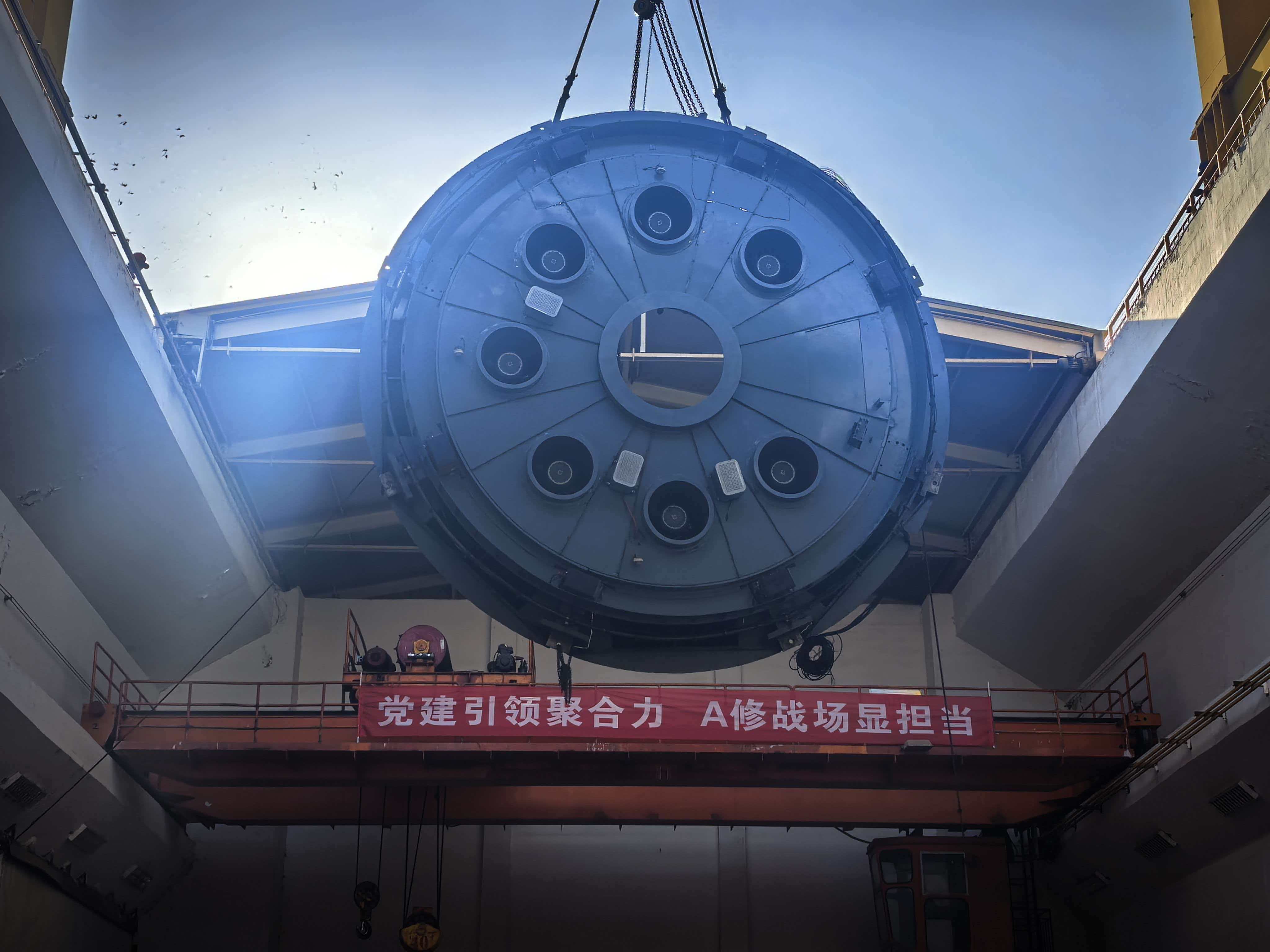

检修范围覆盖水轮机、发电机、调速系统、计算机监控系统等核心设备,同步完成199项标准检修项目、8项技改优化任务,重点攻克受油器、转子及制动环、计算机监控等创新改造技术难题,全面补强设备运行短板,高效推进解体、检修、回装、调试各环节。


为确保A修工作高效推进,该公司超前部署,成立A修指挥部,由领导班子靠前指挥,建立“日调度、周复盘、全管控”工作机制,实现各专业高效协同;严格执行“两票三制”与“四级验收”标准,切实抓好安全质量管控,确保全程安全零事故、质量零缺陷;全面发挥党员突击队、青年突击队作用,在关键阶段同步推进调试与校准,确保“质量不降、进度超前”,全面引领广大职工以坚守诠释担当,以实干突破难关,推动实现老机组焕发新生、可靠运行。
目前,机组安全稳定运行,清洁电力输送平稳有序。直岗拉卡水电公司将以此次大修为新起点,系统总结检修经验,持续砥砺过硬队伍、锻造精湛技术、提升运维水平,推动企业高质量发展迈上新台阶。
