直岗拉卡水电公司打响“A+C”检修攻坚战
来源:大唐青海能源开发有限公司 作者:刘开祎 日期:2025-10-23

秋实奋斗急,鏖战正酣时。随着直岗拉卡水电公司2号机组A级检修、5号机组C级检修相关工作许可及安全措施全面到位,年度机组检修“双线战役”正式拉开帷幕。

此次双线检修是落实迎峰度冬能源保供任务、提升设备可靠性的关键举措,也是对生产管理能力的一次全面检验。

科学统筹,下好“先手棋”

为确保双线检修高效推进,该公司结合设备实际状况,编制检修项目清单,科学制定每日工作计划,对检修内容进行详细盘点,确保任务清晰、责任到人,为检修工作的高效启动奠定了坚实基础。

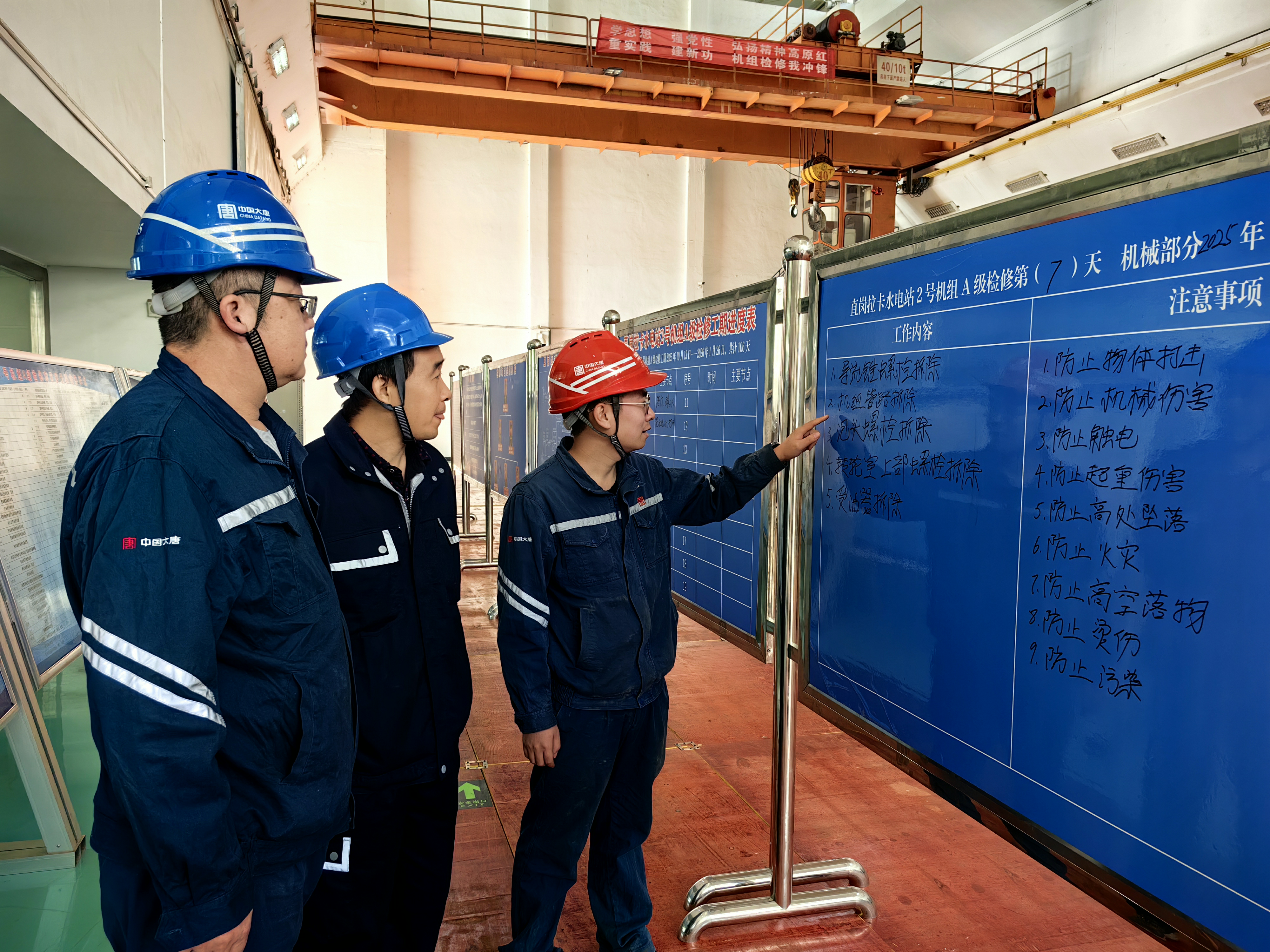

检修前,该公司组织技术骨干对参修人员进行全员培训,细化检修工序卡,明确质量验收标准,并通过专题部署会明确“安全、质量、进度、协调、外委、后勤”六大核心任务,确保目标清晰、责任到人。

严控风险,筑牢“防火墙”

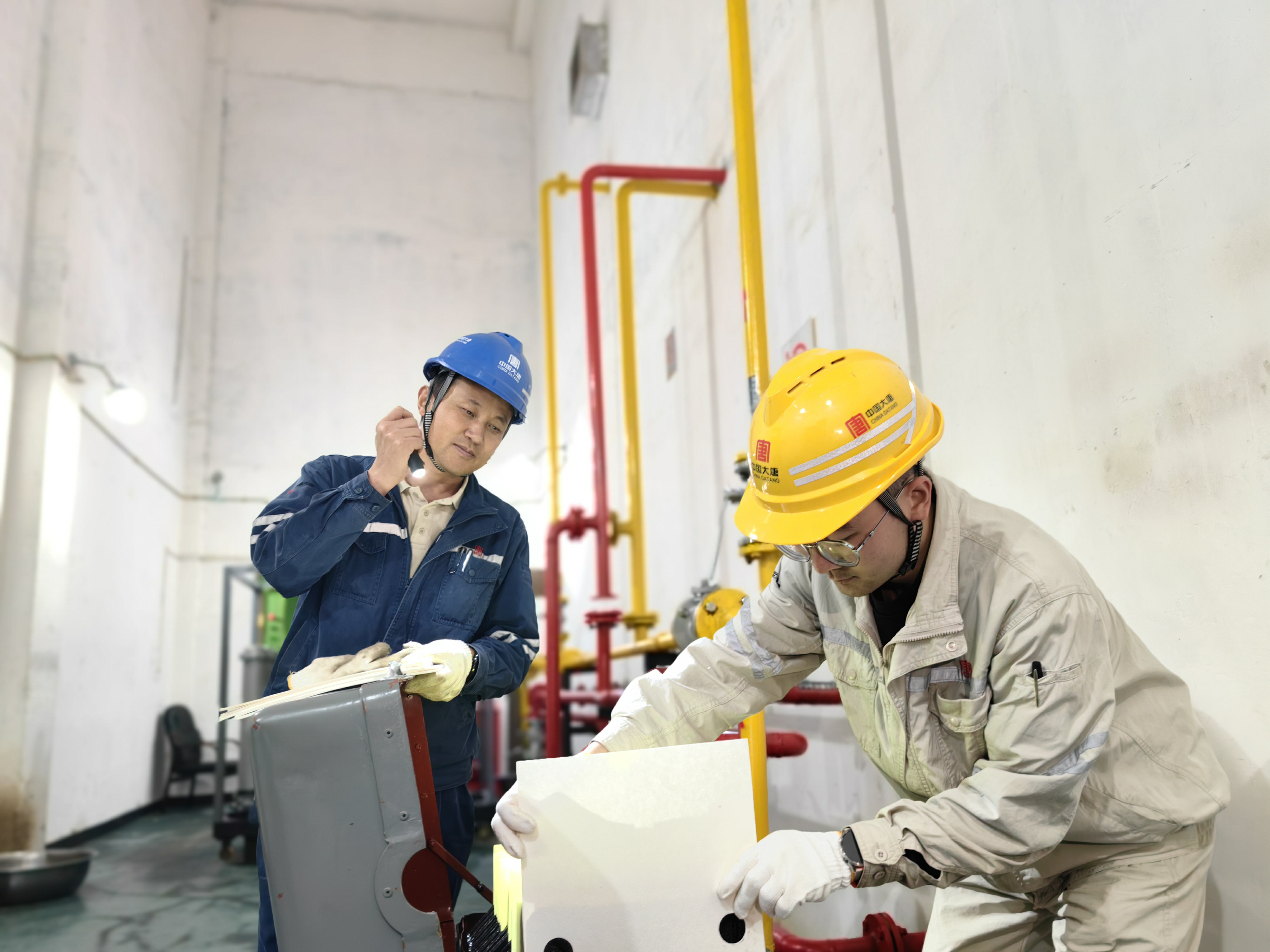

该公司按照“安全第一,预防为主,综合治理”要求,认真落实集团公司、省公司关于机组检修的工作要求和部署,强化检修标准化管理,严格执行“两票”管理规定、“三讲一落实”等要求,结合当下季节变化特点,优化现场防滑、防冻措施,保障极端天气下作业安全,全力做好检修全过程安全控制。

同时,该公司强化人员安全技能培训,将事故警示教育融入日常学习,并严格审核特种作业人员资质,确保全员持证上岗。针对外委队伍管理方面,该公司开展“一体化”管理工作,明确安全责任,压实主体责任。

精益求精,打造“精品修”

为深入贯彻精益化管理理念,直岗拉卡水电公司锚定2号机组A修“精品大修”目标,成立检修组织机构,提前筹备、周密部署。领导班子直插一线监督,严把安全、质量、进度关;加强全过程质量管控,把高标准、严要求贯穿于质量验收各环节,严格文明管理,做到标准化、样板化检修;强化沟通协调,落实采购和备品备件管理,做好到货物资验收,严把检修物资质量关。

据了解,此次2号机组A修包括水轮机转轮、发电机定转子等核心部件开展深度检修,共列标准项目380余项,计划工期115天。目前,机组修前数据全部测量完毕,已进入全面拆解阶段。

党建引领,聚力“攻坚战”

直岗拉卡水电公司全面推进“党建+检修”工作深度融合,着力通过树旗帜、强制度、攻难点等措施提升党建“硬实力”,激发检修“新活力”——划分党支部安全生产责任区,充分发挥党员的先锋模范作用;党员亮身份、做表率,带头做好安全生产,抓好创新创效,积极开展技术革新、技术攻关;面对“急、难、险、重”检修任务时,党员先锋队、青年突击队冲锋在前,攻坚克难,为检修任务的顺利完成提供坚实的保障。

同时,该公司纪委全程监督关键环节,开展廉洁谈话30人次,确保“阳光检修”。

战鼓催征,使命在肩,直岗拉卡水电公司将全力推进双线检修,为今冬明春电力保供夯实基础,以实际行动诠释初心使命。
