柬水公司顺利完成3台机组C修,实现2021年安全生产圆满收官
来源:东投公司
作者:谢金韦
日期:2021-12-31

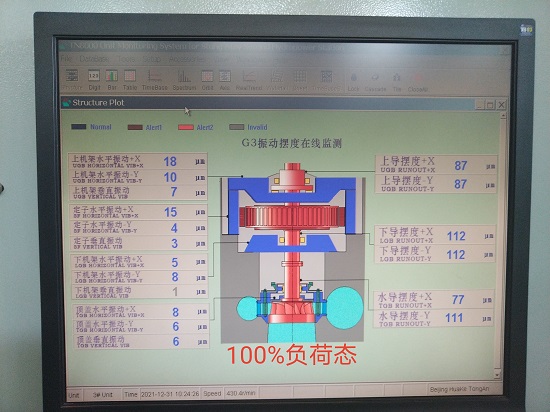

12月31日,柬水公司圆满完成3台机组C修任务,实现本年度圆满收官。

此次C修包含4台机组、3台主变及3条送出线路的检内容,计划工期45天,共计120项检修项目,12项消缺项目,8项隐患治理项目,技术改造项目2项,金属监督项目18项。

本次C修工作时间紧、任务重,为高效有序推进此次C级检修,公司各级领导高度重视、精心部署、全面准备、C修前公司组织召开了修前分析和动员会。以精益管理为抓手,成立了以安生部为首的安全、质量技术监督管理组、安全文明监察组、启动试运组等3个工作小组,坚持底线思维、压实安全责任、筑牢安全防线,制定了科学可行的检修计划,明确了C修安全管理目标,认真执行三讲一落实、两票作业和有限空间作业要求,严格按照检修策划书方案措施,依据集团和海投相关文件及检修规程为标准控制检修质量,扎实推进各项检修工作,坚持应修必修、修必修好原则。针对交叉作业做好危险点分析预控,加强现场安全管控,全流程把好现场安全质量进度关,确保了C修工作的顺利开展。

柬水公司在集团、海投公司的领导下,将“大干一百天,争做新贡献”进行到最后一天,确保岁末年初安全生产平稳过渡,实现本年度安全生产圆满收官,为2021年画上了圆满的句号,为2022年安全生产奠定了坚实基础。
