4月25日16:00时在密集的细雨中,随着一声悠长的汽笛鸣响,米拉务又一艘件杂货船从张家港出发满载大唐人的希望冲向了浩瀚的海洋,向印尼扎朗港驶去。

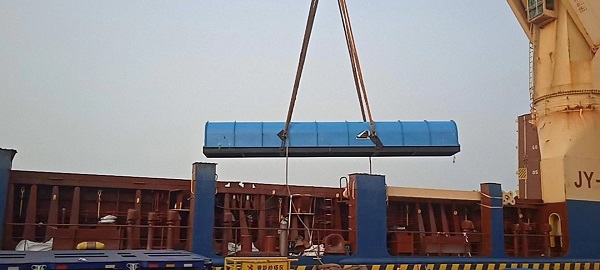

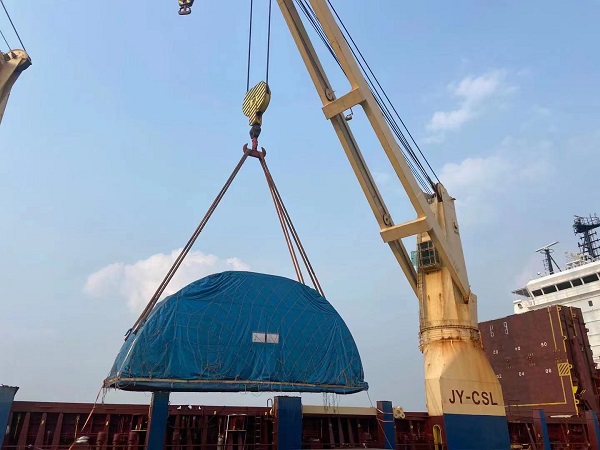

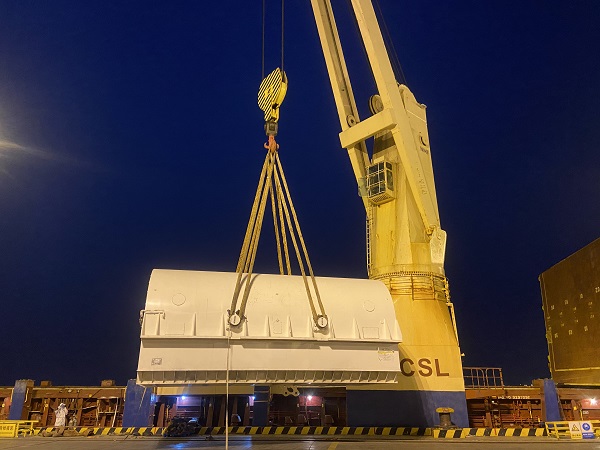

这是米拉务项目最后一船大件杂货设备,包括了212吨的4号发电机定子以及4号电除尘等共5606立方米的设备。
为了这一船设备的发运,海投公司EP合同部从春节前就开始准备,提前谋划启运港口和大件运输安排以及设备集港工作,经过2个多月的艰苦努力,终于完成了订船和集港工作。

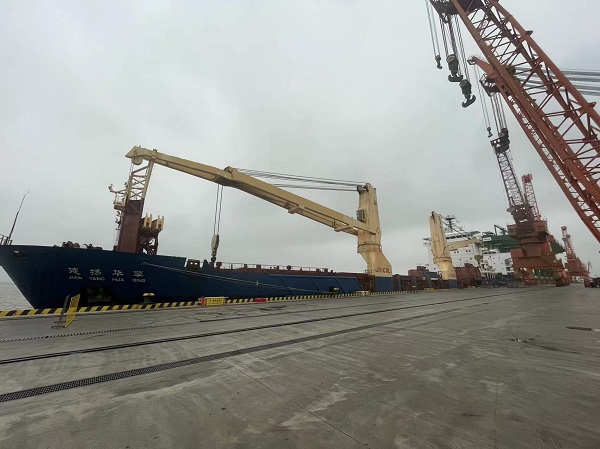

4月3日,本批次设备全部集中到江苏张家港重装码头,翘首期盼在长江口外排队等待靠泊的承运船。由于上海港的疫情封控,原定靠泊上海的船只都纷纷改港江苏、浙江临近码头,EP合同部多次与港口争取,在14日18:00点胜利完成靠泊。

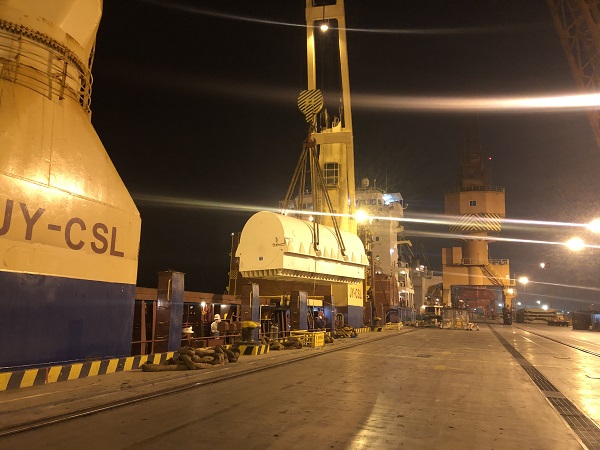

4月15日凌晨,此次所有设备开始装船。为了给印尼卸驳争取时间,海投公司EP合同部天天督促协调港口和货船公司,要求货船公司和港口克服雨中作业困难,用4天时间全部装完,比正常作业节省2天时间。
随着最后一件设备吊落在甲板上,EP合同部共计完成了28批次设备的发运工作,其中件杂货9批次,集装箱设备19批次,共计发运设备9.58万立方米,占全部发运总量的92.1%,保证了米拉务项目施工的设备需求,为米拉务实现2023年双投目标打下坚实基础。
